太陽能西氣東輸公司管道智能視頻監控預警(四期)項目工程質量監督檢查報告
我公司供貨的太陽能監控供電系統第一輪監督檢查共抽查其涉及的1個輸氣分公司所屬的7個安裝點,占檢查結束時8個已安裝點位的90%左右。該標段主要問題如下:
1.共性問題
1)混凝土基礎有配比規定,無配比記錄;有保養時間規定,無保養記錄;按GB5204標準及其施工方案規定,混凝土應留置一組同條件試塊,以驗證混凝土強度,但其未執行該規定。

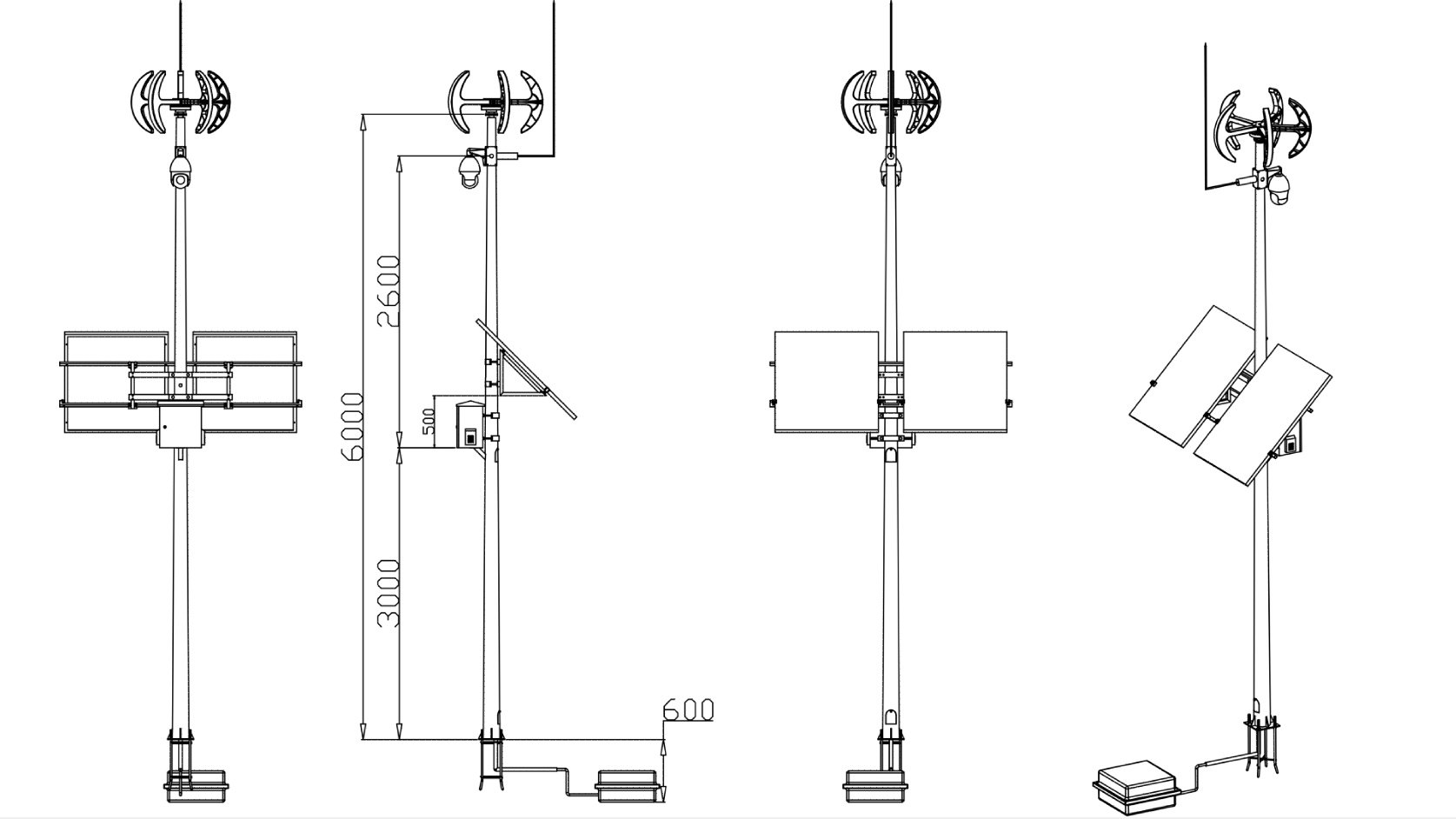

2)《設備定型方案》要求預埋件“鋼板厚度不低于 8mm”,實際使用φ6mm鋼筋交叉焊接,與方案要求存在偏離(見下圖)。
3)立桿材料規定“要求使用鍍鋅 Q235 鋼管,鋼管壁厚 5.0mm”,實測為5.6mm壁厚。油漆表面磕碰損傷較多,現場用聚氨酯漆刷補,修補效果尚可(見下圖)。
4)《設備定型方案》要求太陽能板位置“,靠近桿體的邊緣須與桿體保持平齊”,實際安裝位置與要求存在偏離(見下圖)。
5)《設備定型方案》要求避雷接地引下裝置“扁鋼兩端開孔,一端與桿體地籠螺桿鎖死,一端口與引地地針鎖死。焊接不少于對角 2 處預留引下主鋼筋,焊接后涂抹瀝青。地針頂部距離地面不低于 5cm,地面應做好絕緣處理(混凝土、碎石、瀝青)”,實際扁鋼一端焊接在桿體外側,地面未做絕緣處理(見下圖)。接地電阻無測量手段,實際接地電阻未進行測量。
6)警示牌內容格式仍在確認中,現場均未安裝。
7)連接緊固件要求采用A2-70不銹鋼材料,實際存在不銹鋼螺栓與4.8級鋼制鍍鋅螺栓混用現象。
8)光伏配電箱未提供IP54防護等級試驗報告。
9)材質報告、物料出廠質量證明、及主要元器件技術規格書未提供,仍在收集中。
3.其他問題
原定的“現場喊話”及“攝像機旋轉功能驗證”項目,由于不具備現場測試條件,故未進行檢查。
4.問題綜述及簡析
1)技術交底情況良好,蘇浙滬現場施工人員對基礎的尺寸制作較一致(600*600*800mm),但對于現場澆筑混凝土時需留一組強度試塊要求不了解;對于太陽能箱抱箍加需加防滑絕緣橡膠墊要求,上海頤庫是三個標段中唯一執行到位的單位,且太陽能板外露接線走線規整、整體裝置清潔度較好(見下圖);蘇浙滬控現場施工人員對于安裝基礎需離開管道中心線5m之外的要求較為清楚,但施工人員現場安裝時無有效措施防護表面油漆質量,立桿等物資運輸、包裝、搬運方式不合理,造成油漆磕碰較多。不銹鋼抱箍加成型絕緣護套外露走線規整整體裝置清潔度較好
2立桿結構與最終版《設備定型方案》要求最為符合;雖然現場接地電阻無測試手段、接地系統地面未做絕緣處理,但其響應及時,次日已購入接地電阻測試儀并拿出了接地地面絕緣方案。
3)“基礎不應在管道中心線兩側5m范圍內”要求執行情況一般,抽查的7處安裝點位有4個別點位不符合上述要求,占比約60%。
4)部分非不銹鋼緊固件需要更換或采取防腐補救措施,以防止緊固件因銹蝕失效。
5)相關原材料材質證明、物料及元器件質量證明、技術規格書應盡快收集齊全,以免影響驗收進度。
